Задача: в рамках программы технического перевооружения ОАО «ТГК-11» расширить пиково-резервную котельную (ПРК) с применением газотурбинных технологий.
Общие сведения
Название объекта: Газотурбинная установка мощностью 16 МВт (ГТУ-16 МВт) с котлом-утилизатором
Местоположение:
ГТУ-ТЭЦ располагается на территории действующей ПРК (пиковой резервной котельной) ТФ (томского филиала) ОАО "ТГК-11"
Общие сведения:
Газотурбинная установка предназначена для выработки электрической энергии мощностью 16 МВт и выдачи ее в сеть.
Предусматривается установка водогрейного котла-утилизатора для утилизации тепла уходящих газов, что повысит экономическую эффективность использования топлива.
Рабочее давление газа для ГТУ обеспечивается дожимными компрессорными станциями. Выдача тепла осуществляется в существующие тепловые сети ПРК.
Технико-экономические показатели вводимых мощностей:
Электрическая мощность........ 16 МВт.
Топливо ......................................... Газ.
Режим работы .............. Полупиковый.
Описание объекта
Газотурбинная электростанция с установкой одной газовой турбины Turbomach(Titan Solar-130) электрической мощностью 16 МВт, водогрейным котлом-утилизатором КУВ-23.5/150 (ОАО "ЗИО") с возможностью работы в сухом режиме и тепловой мощностью 19 Гкал/ч и двух дожимных газовых коммпрессорных установок .
Газотурбинная электростанция представляет собой комплектный агрегат блочно-модульного исполнения, предназначенный для эксплуатации в закрытом помещении внутри здания. Оборудование ГТУ размещается в контейнере полной заводской готовности. Котел-утилизатор размещается за ГТУ и монтируется из транспортных блоков заводской сборки.
Вырабатываемая электроэнергия с ГТУ-ТЭЦ будет выдаваться в сеть 35 кВ, а полученная в результате утилизации выхлопных газов тепловая энергия будет увеличивать общую мощность существующей котельной (ПРК), за счет параллельной работы котлоагретов существующей котельной(ПРК) и котла-утилизатора ГТУ-ТЭЦ.
Основное оборудование и основные решения
Газотурбинная установка...................................Titan 130 (Turbomach)
Водогрейный котел-утилизатор..................... КУВ-23,5/150 (ОАО «ПМЗ»)
Дожимная компрессорная установка .......... EGSI-S-115/550 WA («ЭНЕРГАЗ»)
Основные решения:
- реконструкция открытого распределительного устройства (ОРУ) напряжением 35 кВ;
- реализация работы ГТЭС в островном режиме с выдачей мощности на собственные нужды ПРК;
- применение технологии SoLoNOх для снижения вредных выбросов в атмосферу;
---- Материалы и технологии, используемые в ходе реализации проекта, соответствуют международным экологическим стандартам.
Этапы реализации
Разработка проектной и рабочей документации
15 июля 2011 г. – 30 июня 2012 г.- Получение исходных данных,
27 авг. 2011 – 22 дек. 2011 г. - Стадия «Проектная документация»
22 дек. 2011 г. – 26 марта 2012 г. - Экспертиза и утверждение проектной документации
23 дек. 2011 г. – 30 июня 2012 г. - Стадия «Рабочая документация»
Сдача-приемка строительной площадки
23 авг. 2011 г. – 30 авг. 2011 г.
Организация строительной площадки
21 сен. 2011 г. – 17 мая 2012 г.
Строительно-монтажные работы

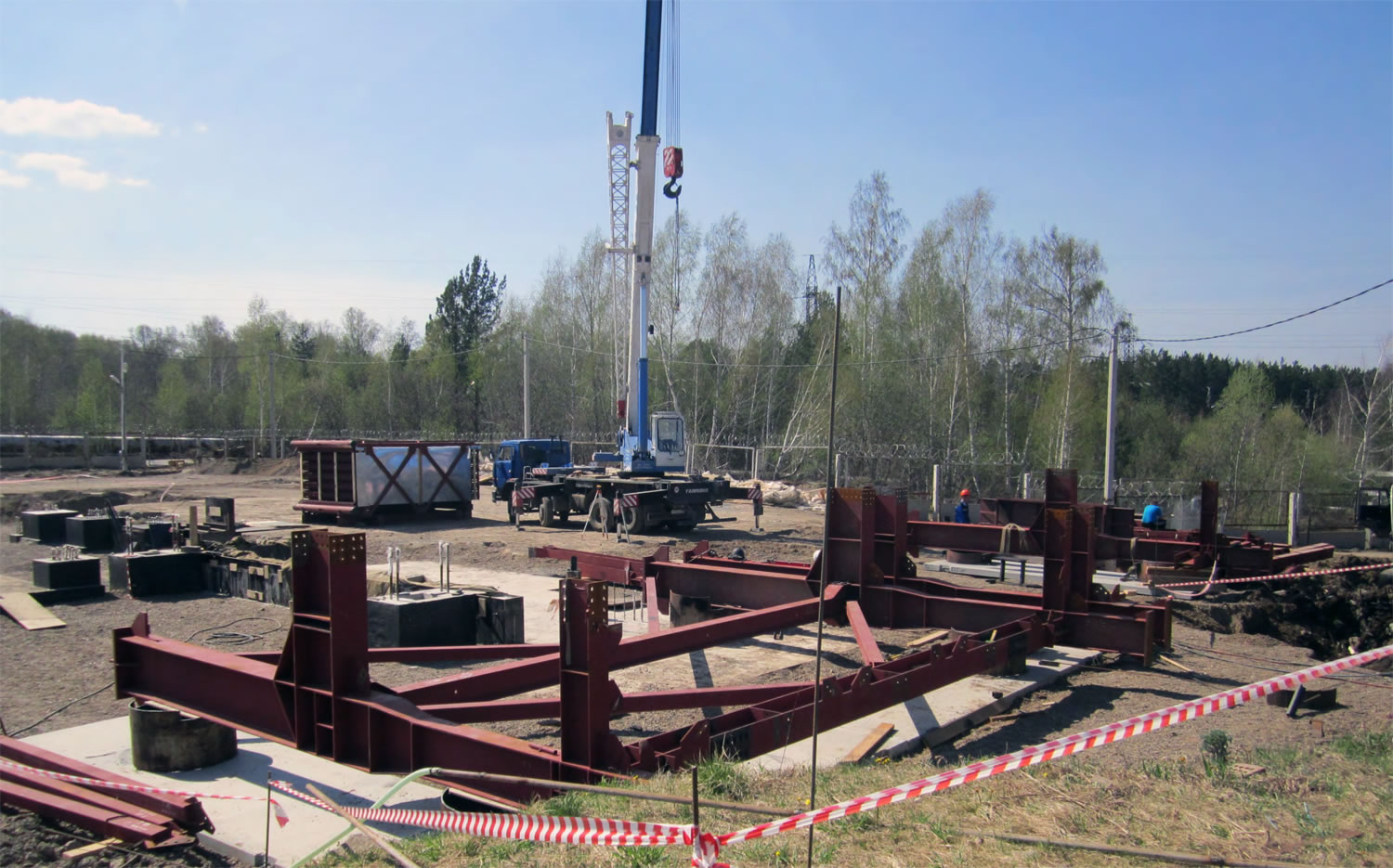

Работы нулевого цикла, 30 сен. 2011 г. – 6 июля 2012 г.

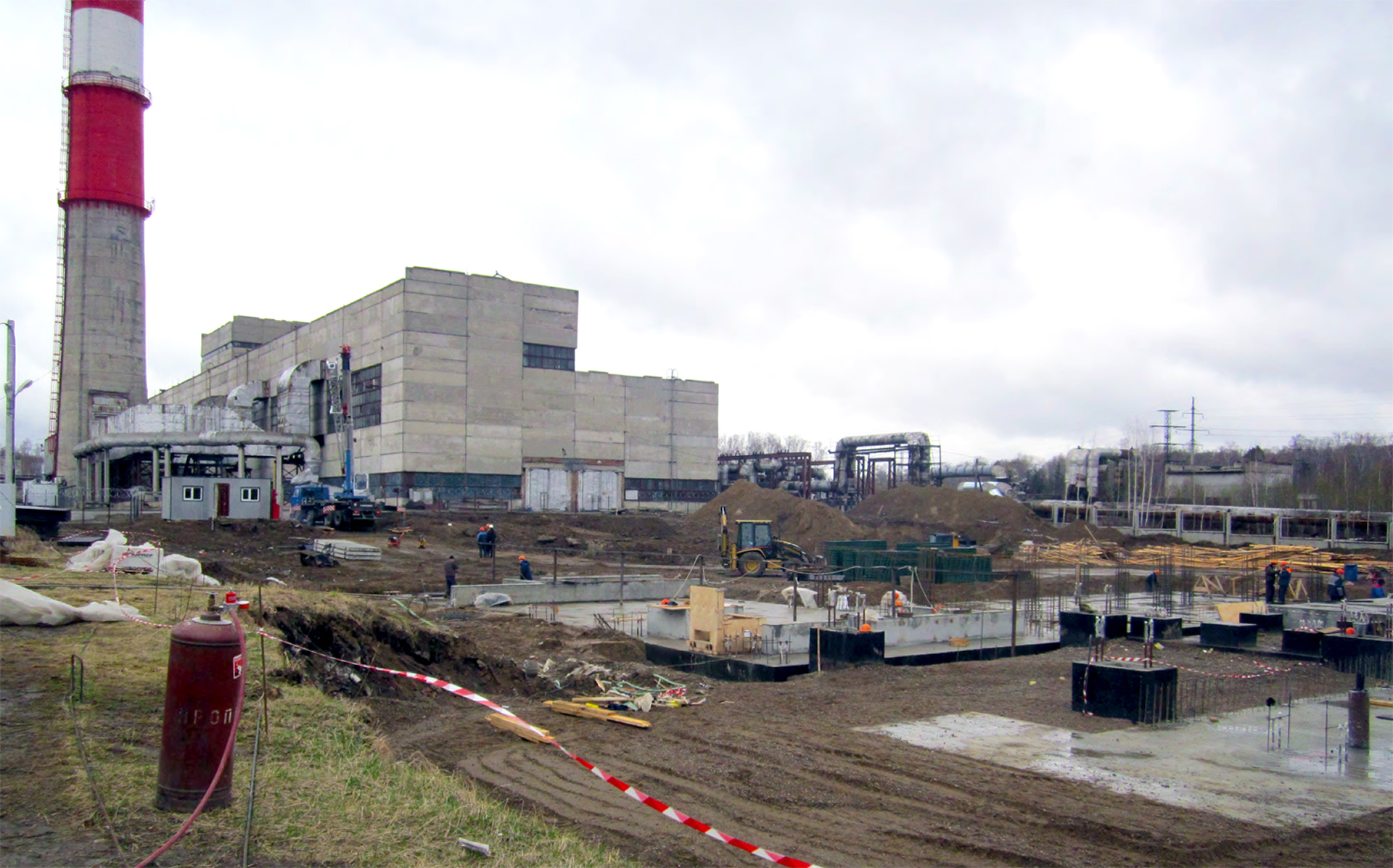

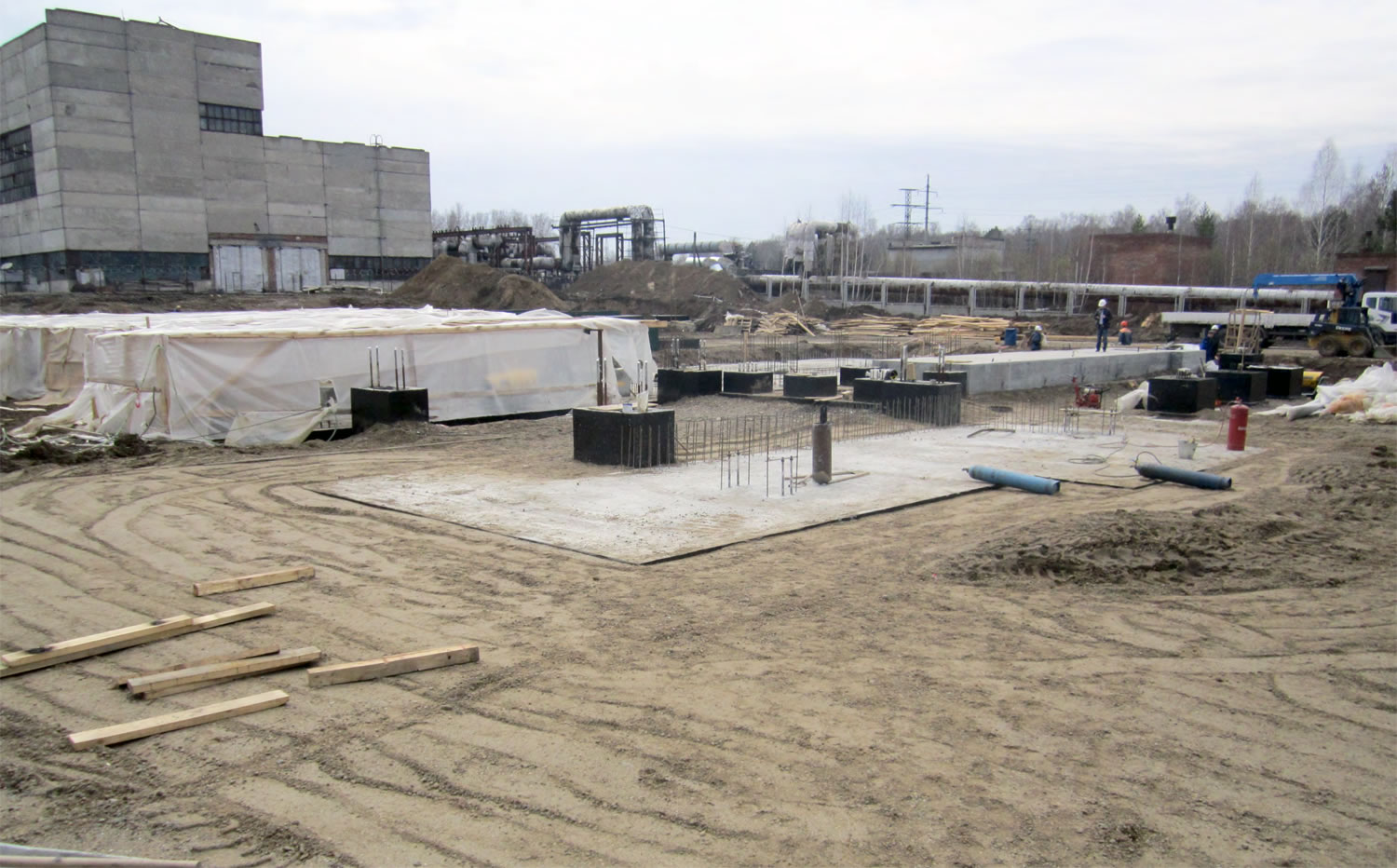

Работы по возведению здания выше «0» - 25 мая 2012 г. – 27 сен. 2012 г.
Внутренние инженерные сети, 9 авг. 2012 – 30 сен. 2012 г.
Основное оборудование, 25 июля 2011 г. – 29 окт. 2012 г.
Поставка вспомогательного оборудования, 7 марта 2012 г. – 25 сен. 2012 г.
Технологические системы, 3 мая 2012 г. – 29 окт. 2012 г.
Внутриплощадочные сети, 1 авг. 2012 г. – 5 окт. 2012 г.
Благоустройство территории, 26 авг. 2012 г. – 29 сен. 2012 г.
Пусконаладочные работы, 16 сен. 2012 г. – 8 ноября 2012 г.
Комплексное опробование, 9 ноября 2012 г. – 11 ноября 2012
