Задача: разработать проект и выполнить СМР канатной дороги для обеспечения пассажирских и грузовых перевозок от транспортного хаба Красная Поляна через объекты Альпика-Сервис до Хребта «Псехако» лыжно-биатлонного компелкса «Лаура».
Общие сведения
Название объекта: Канатная дорога «ПСЕХАКО II-А3»
Местоположение: Гребень горного хребта Псехако, 6,5-10,0 км северо-восточнее пос. Красная Поляна и в 2,0-6,0 км северо-западнее с.Эсто-Садок Адлерского района г.Сочи, на территории Сочинского национального парка.
Общие сведения:
Основные показатели канатной дороги:
- пропускная способность — до 3000 чел/час;
- кабины (30-ТGD) с отцепляемыми зажимами;
- длина по склону 5369,70 м;
- перепад высот 1096,00 м.

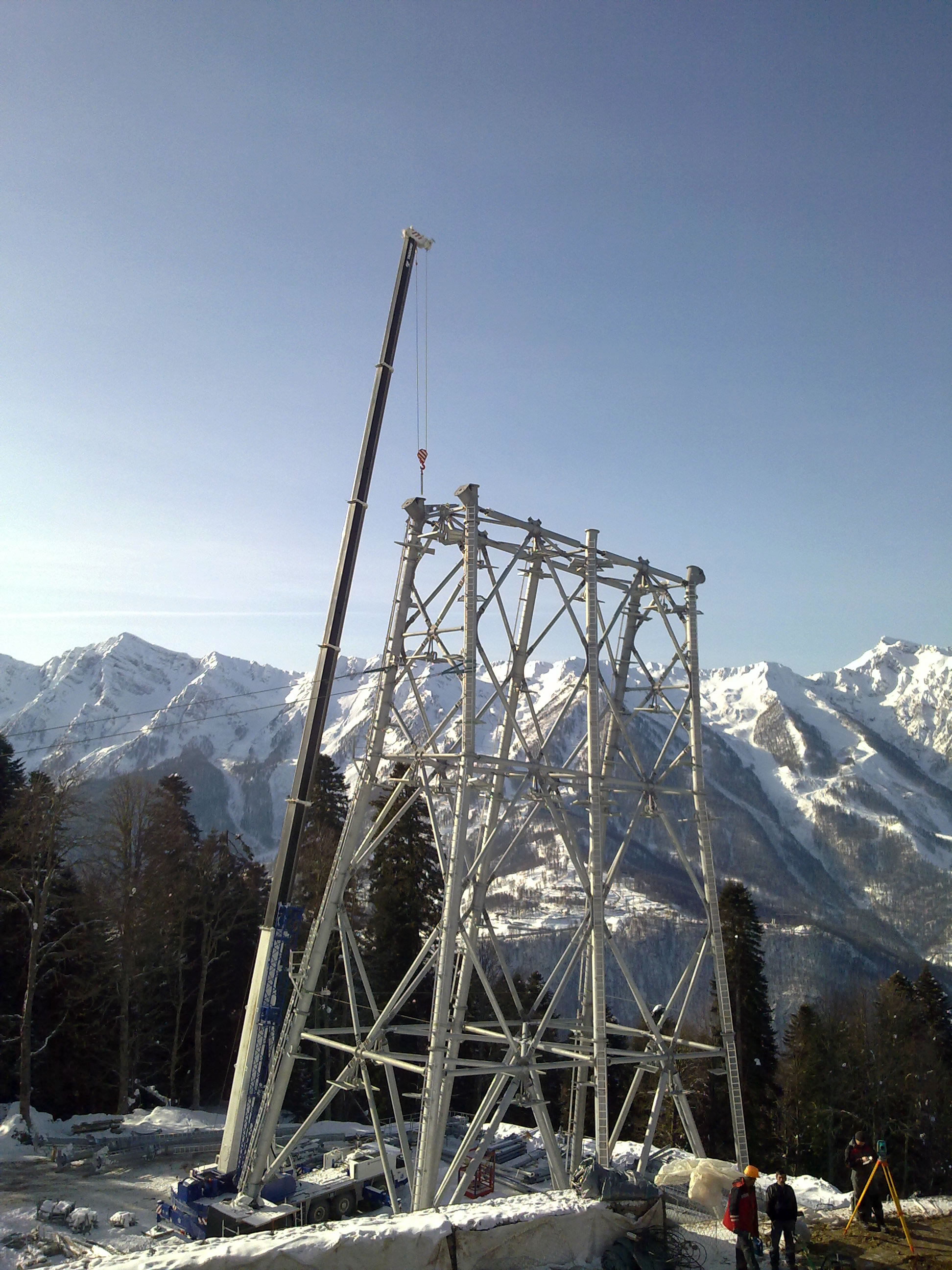

Опоры канатной дороги расположены на юго- западном склоне хребта Псехако; верхняя станция – на приводораздельной части хребта Псехако;

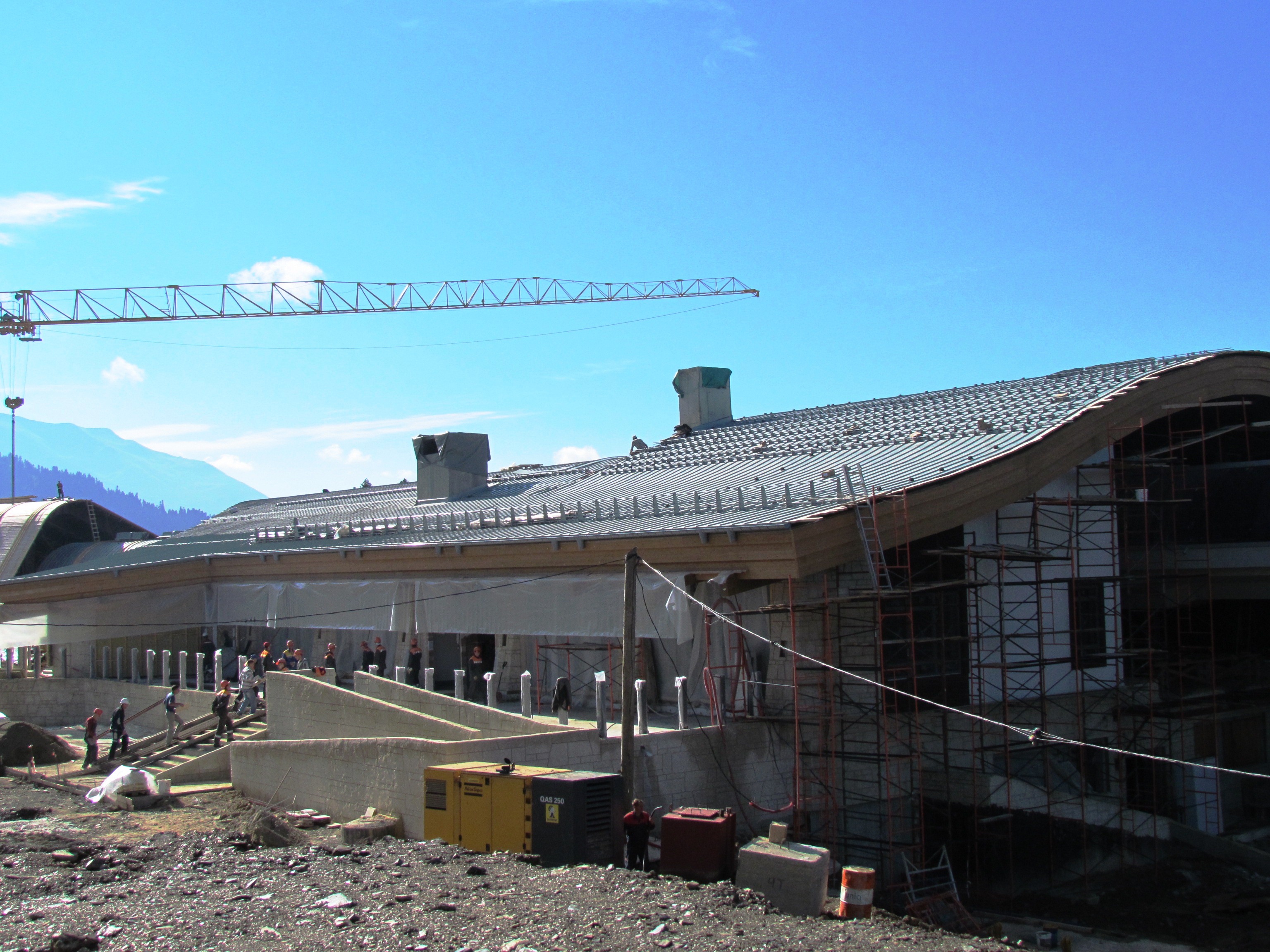

Нижняя станция канатных дорог «Альпика-Сервис» размещается между действующими ресторанами. Горнолыжного курорта «Альпика-Сервис», автобусным терминалом и железнодорожной станцией, обеспечивая размещение прибывающих гостей на свободной от автотранспорта площади.
Основная функция проектируемого комплекса зданий:
— оказание комплекса услуг для отдыхающих, включающего в себя отдых, питание, оказание медицинских услуг, предоставление спортивного инвентаря и др.
Особенности канатной дороги

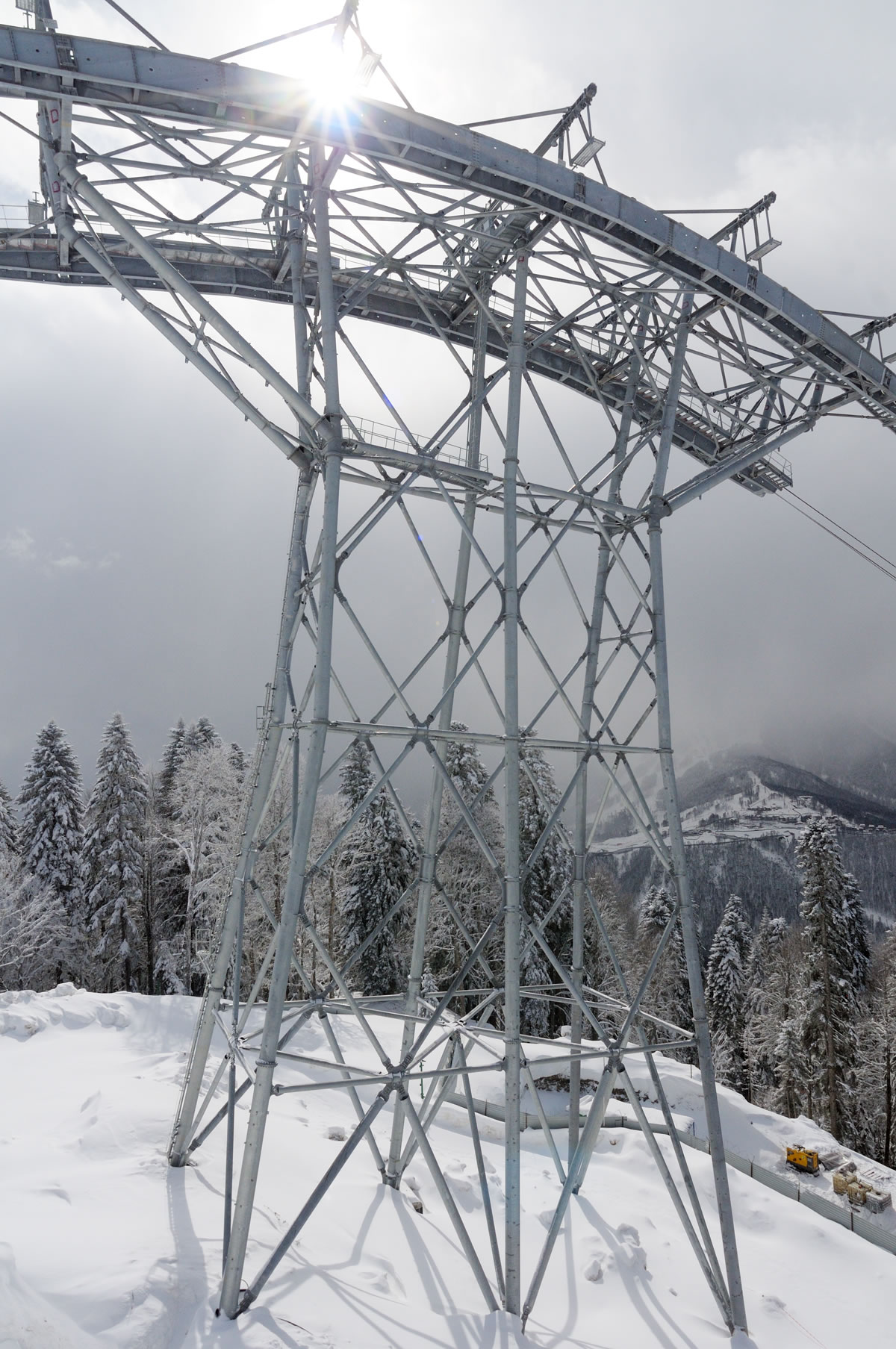

Канатная дорога «ПСЕХАКО II-А3» представляет собой комбинацию систем: гондольной и маятниковой. Канатная дорога (3S) передвигается на трех канатах и держится всего на пяти опорах, одна из которых достигает 78 метров.
Конструкция 3S разработана с учётом экстремальных условий эксплуатации, что определяет её максимальную степень безотказности;
3S требует относительно малое количество промежуточных линейных опор. В отдельных местах (в зависимости от рельефа) возможны промежуточные пролёты между опорами до нескольких километров, что особенно важно при пересечении рек, дорог, строений и лавиноопасных зон.
Этапы реализации
Проектно-изыскательские работы:
- 06/2007 г. заключение договора на выполнение работ
- 07/2011 г. получение положительного заключения экологической экспертизы
Строительно-монтажные работы:
- 09/2007 г. заключение договора на выполнение работ
- 09/2011 г. получение разрешения на строительство;

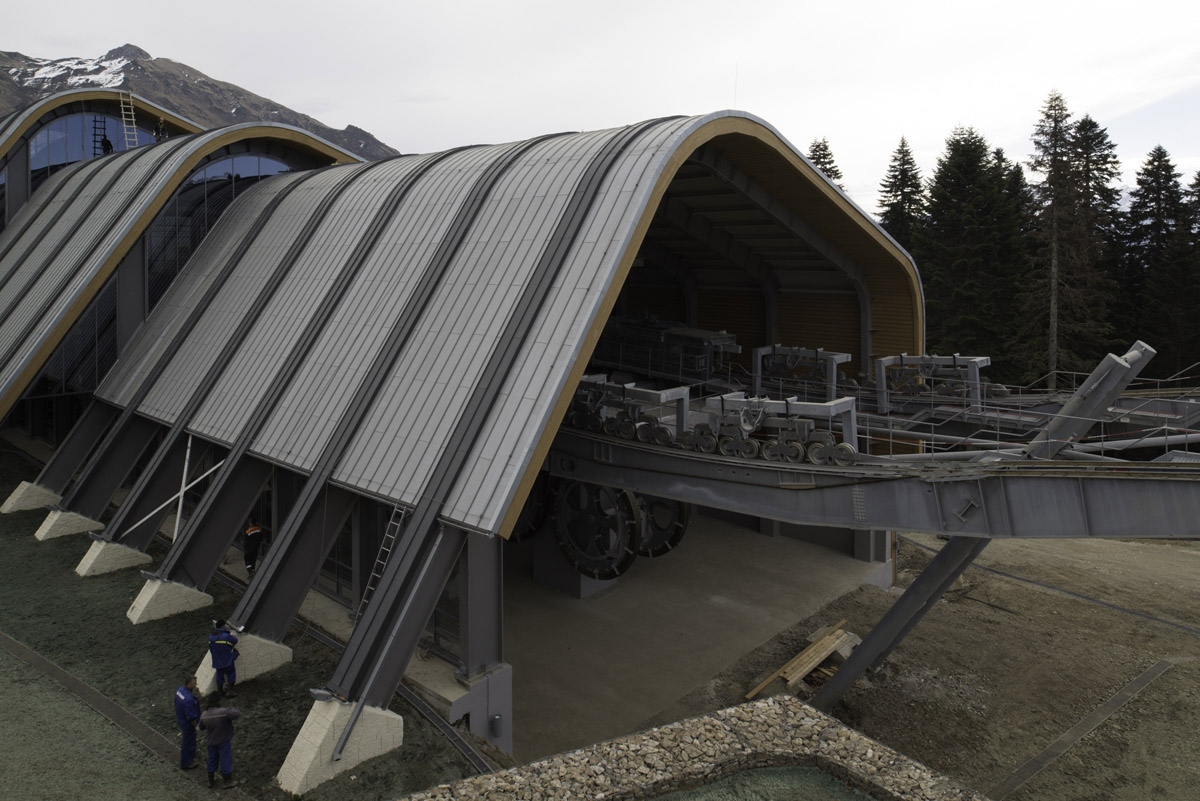

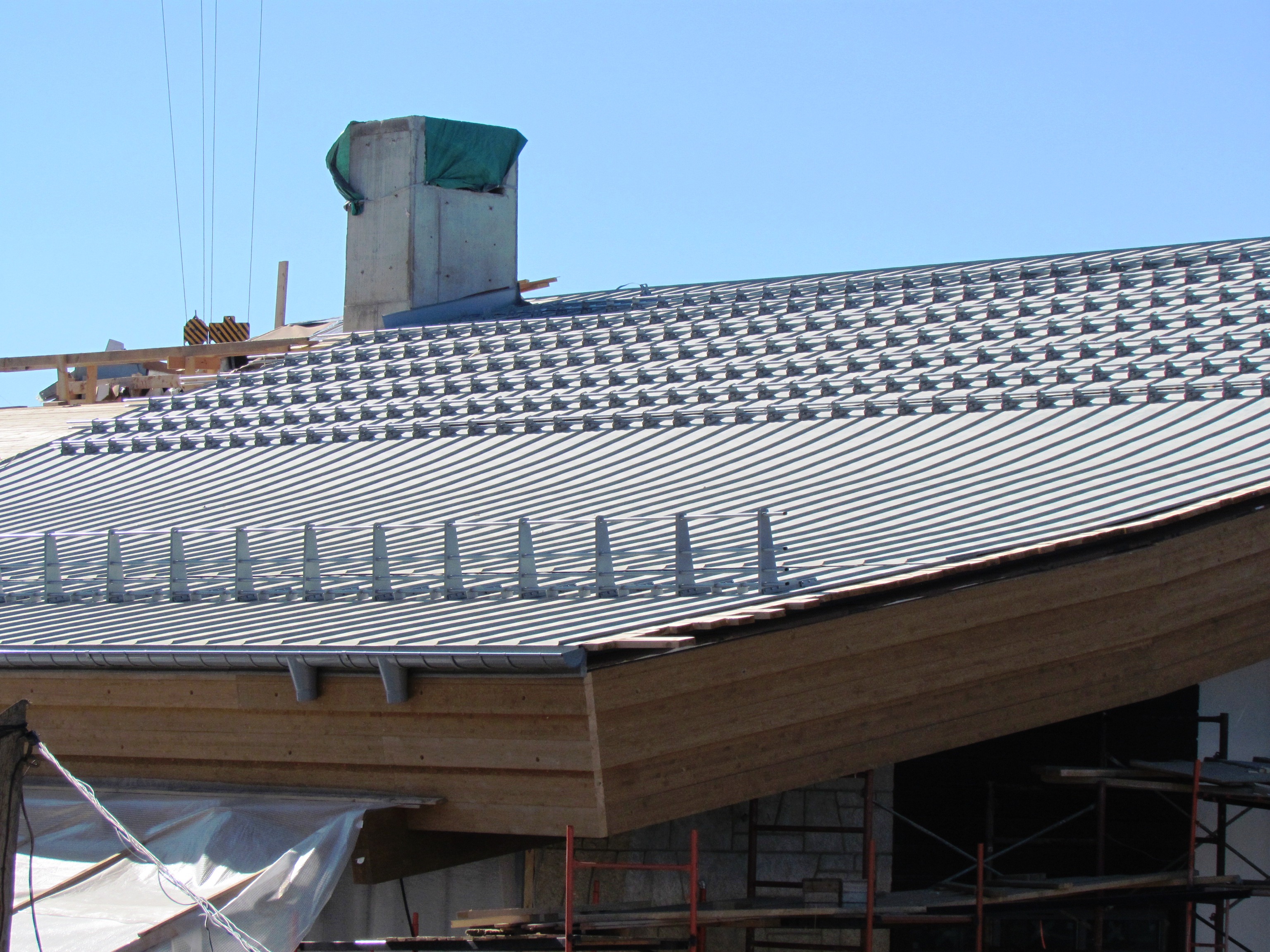

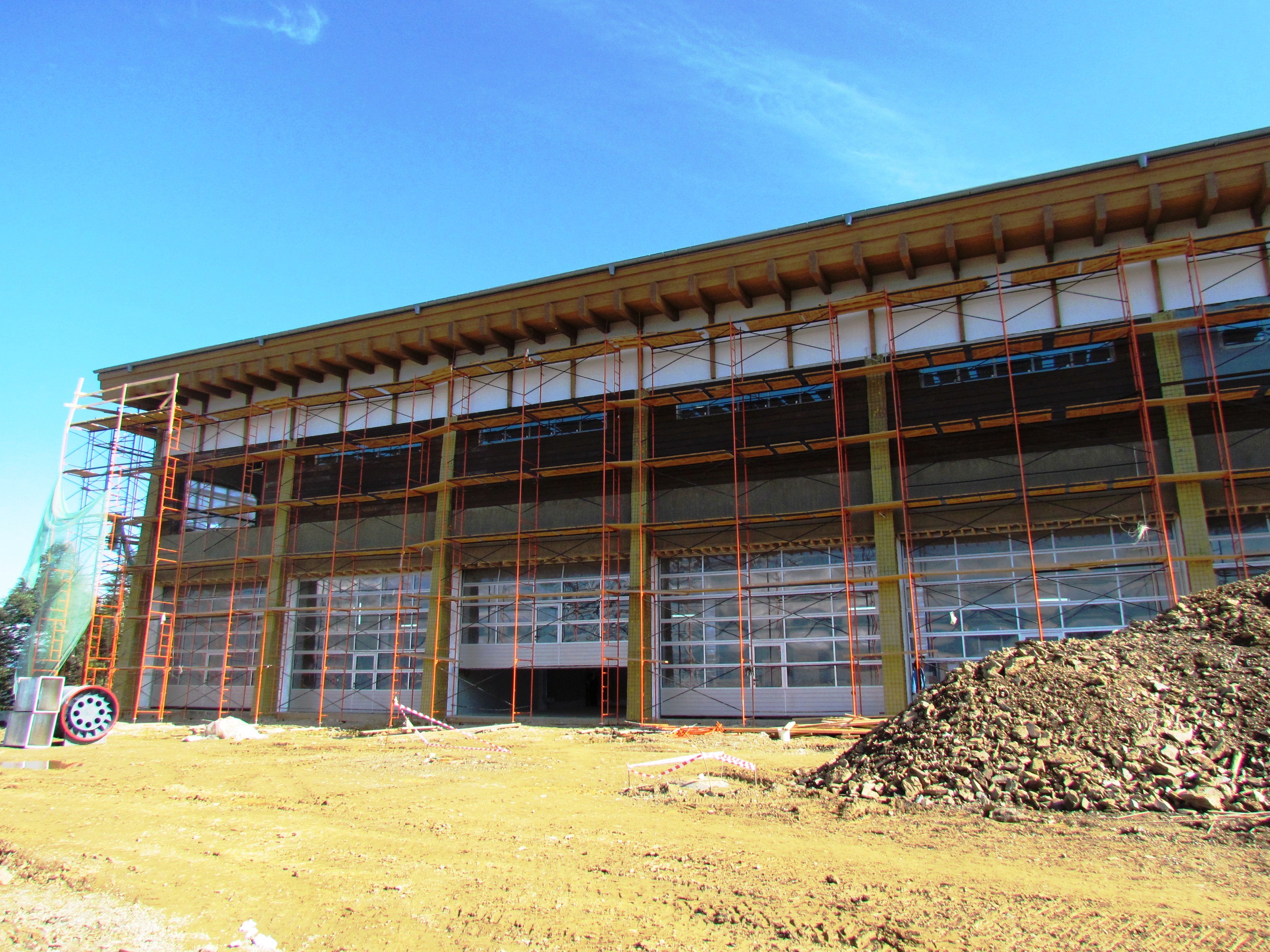

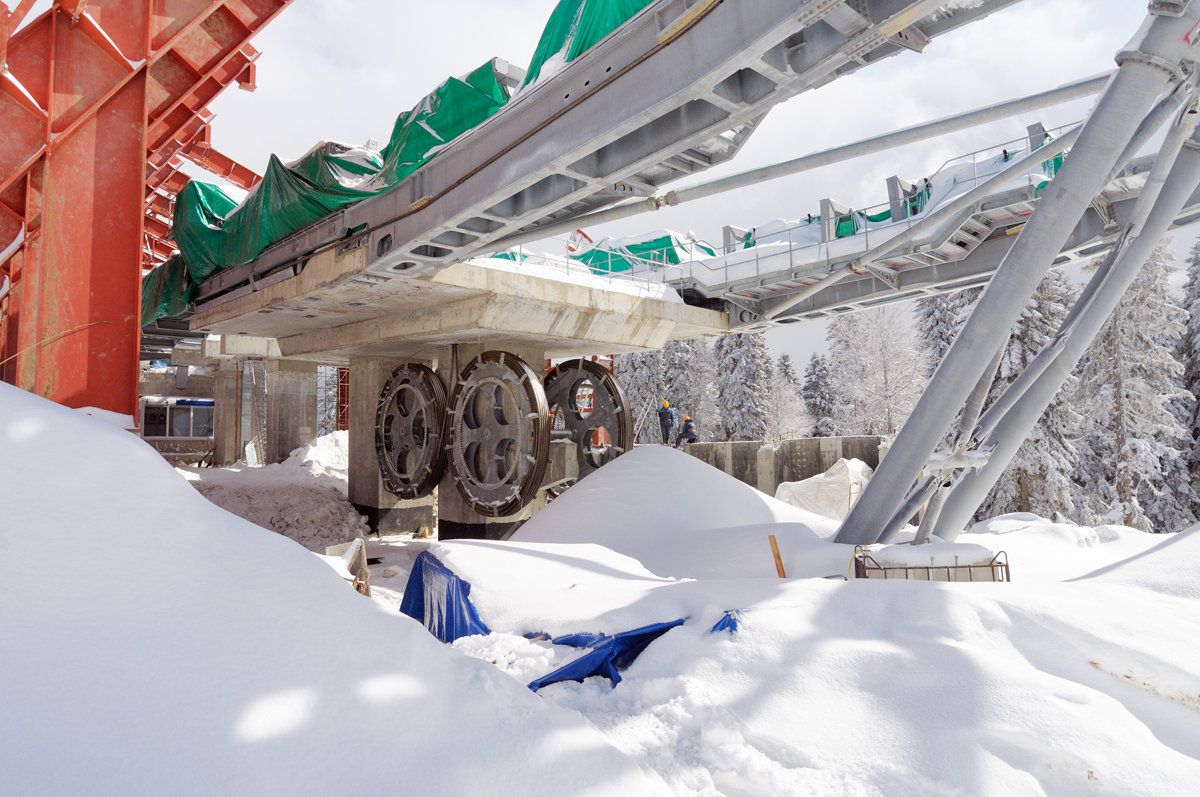

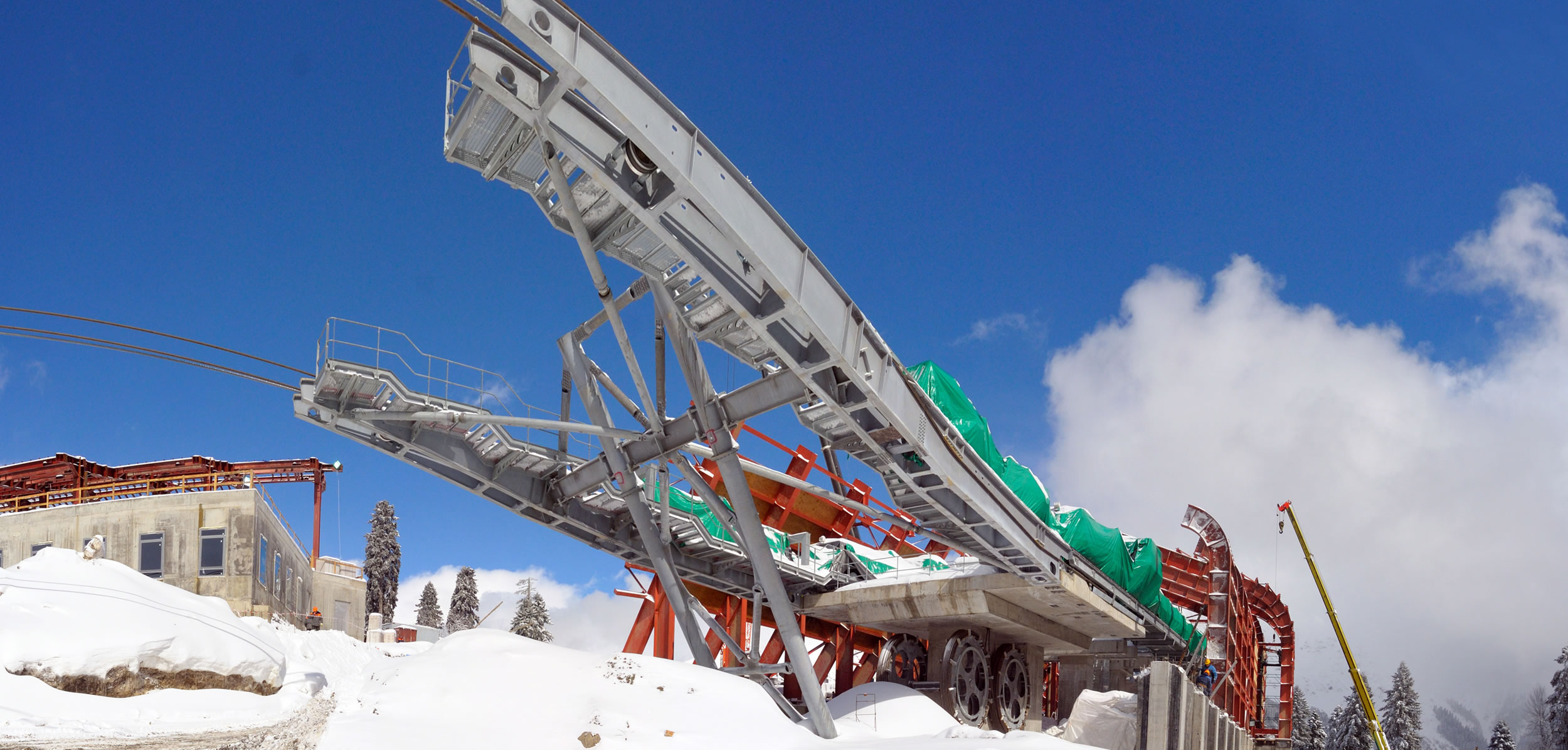

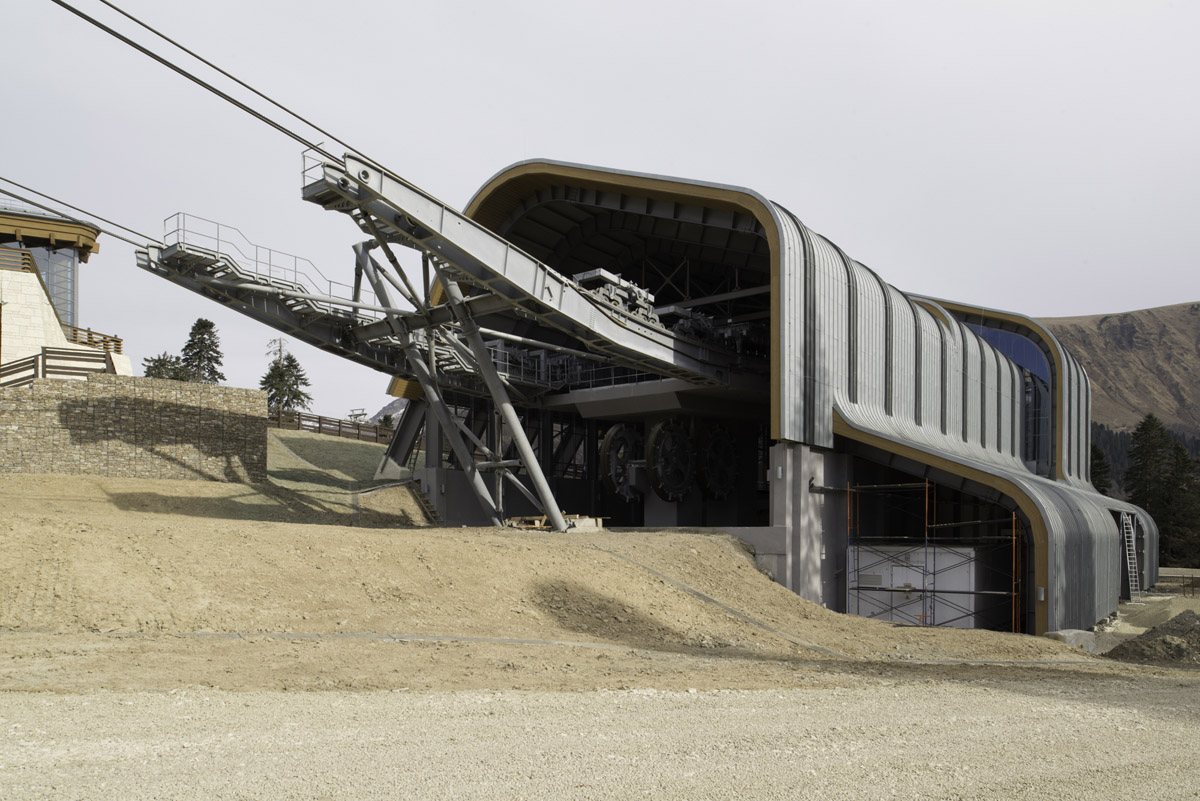

- 09/2011-10/2013 г. производство основных строительно-монтажных работ;
- 10/2013 г. ввод объекта в эксплуатацию.
